刚果(金)的铜钴矿资源丰富,拥有全球顶级的成矿带,是很多中资企业投资铜钴矿的首选国家。然而随着政策收紧,投资模式也发生了改变。如果您有意愿了解刚果(金)铜钴矿投资相关信息,本文将从资源储量、开发现状、最新政策、建厂步骤及参考案例几个方面展开讨论。

一、刚果(金)铜钴矿资源储量
刚果(金)铜矿已探明储量7340万吨,占全球总储量的15%,是全球第四大铜资源国;钴储量为470-600万吨,占全球储量的50%-55%,每年供应全球70%以上的钴原料,是动力电池产业链核心原料供给地。

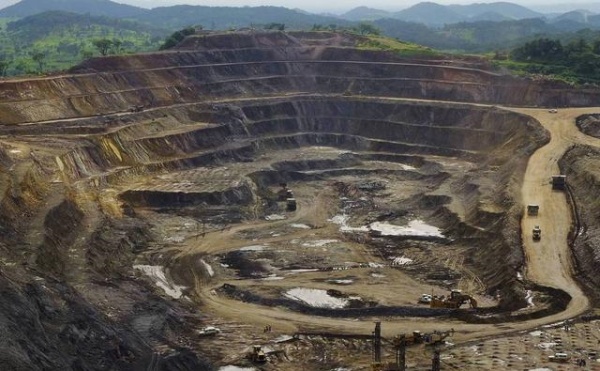

矿床类型以铜钴矿共生为主,平均品位较高,开采模式多采用露天开采,开采成本偏低,铜钴矿中常伴生银、锌等有价金属。
地区分布上,铜钴矿多集中在东南部的上加丹加、卢阿拉巴省铜钴矿带,科卢韦齐、卢本巴希为产业核心城市,代表矿山包括 TFM、卡莫阿 - 卡库拉、迪兹瓦等大型矿床,矿带连片、配套选矿、冶炼厂区密集。
二、刚果(金)铜钴矿开发现状
1.产能规模
据美国地质调查局USGS估算,2025年刚果(金)铜矿产量约为320万吨,钴矿产量约为23万吨。其中中资企业是开发的绝对主力,在刚中资矿企超40家,累计投资超250亿美元。
2.开发模式
刚果(金)的政策强制推行本地深加工,单纯原矿出口受限,开采后出口的模式无法落地。目前常见的开发模式为:露天采矿→浮选生产线(产品为铜钴混合精矿)→冶炼。中小型项目主要为铜钴矿浮选厂,只有头部企业会配套完整的冶炼产线。
3.中资企业标杆项目
紫金矿业卡莫阿-卡库拉铜矿:全球第四大铜矿,配套50万吨/年铜冶炼厂,2026年全面达产;
洛阳钼业TFM、KFM铜钴矿:全球最大钴产出矿山,年产钴超6万吨;
华刚矿业Sicomines:中刚“资源换基建”旗舰项目;
中国有色迪兹瓦、盛屯矿业等中小型铜钴浮选项目,覆盖300-3000tpd各类选矿规模。

三、投资刚果(金)核心矿业政策
1. 市场准入与矿权规则
2018 版《矿业法典》规定,自然人无法申请矿权,必须在刚果(金)本地注册法人公司,外资企业单独无法全资持有,政府享有法定干股;
强制政府股权
初次申领采矿权:无偿转让10%不可稀释政府干股;
矿权每一次续期,额外增加5%政府持股;
2026年新增要求:企业需无偿划转5%股权给本地员工,7月底前完成合规备案,逾期罚款、吊销许可。
租约:采矿租约有效期为30年,可分期续期,申请时要同时提交选矿、环保规划方案。
2. 本地深加工与出口管控
禁止大规模原矿直接出口:
法律明确矿权持有人必须在境内建设选矿 / 冶炼加工设施,仅特殊审批可少量外销原矿;
优先扶持配套浮选、湿法冶炼的企业,可享受关税减免。
钴金属出口配额制度:
2026 年全年钴出口总配额 9.66 万吨,仅为 2024 年产量 44%,按企业历史出口比例分配;
未在本地深加工的企业配额大幅缩减,倒逼企业配套浮选选厂、冶炼车间。
本地化分包要求:
矿山设备运维、土建、物流等外包服务商,必须由刚果籍自然人持股≥51% 的本地企业承接。

3. 税收与特许权费用
矿产特许权使用费:铜3.5%、钴10%,按销售收入计征,货物出关前预缴;
超额利润税:项目实际利润超出规划利润25%的部分,征收50%高额税费;
设备优惠:新建选矿、冶炼厂进口破碎、浮选、磨矿设备免征进口关税与增值税;
企业所得税统一30%,入驻工业特区可申请5-10年所得税减半。
4. 环保、用工与合规红线
新建浮选选厂必须编制完整 EIA 环境评估报告,配套尾矿库、废水循环系统;
尾矿乱排、污水泄漏可直接责令停产;
用工硬性要求:本地员工占比≥90%,仅高级技术、管理岗位可聘用外籍人员;
安全管控:东部伊图里、南北基伍等省份安全风险极高,官方禁止外资企业前往投资采矿。
5. 外资投资利好政策
设立国家投资促进署 ANAPI 一站式注册窗口,简化外资公司备案流程;
采用 “资源换基建” 合作模式的大型项目,可协商矿权、税收优惠;
认可国际通用选矿工艺,成熟浮选流程无需重复漫长矿样中试,仅需提供完整矿石化验数据即可完成产线设计。

四、刚果(金)建设铜钴矿选厂的步骤及时间
1. 国内投资备案(2–6 周):完成《境外投资项目可研报告》发改委备案,商务部备案,办好外汇登记与海外风险评估,确定项目投资方案。
2. 本地注册合规主体(30–45 天):在刚果(金)设立本地法人公司,落实政府法定干股、本地持股要求,完成投资局、税务备案。
3. 办理正规采矿矿权(3–8 个月):完成矿区地质勘查,申请采矿租约,签署社区帮扶协议,无矿权无法获批选厂建设许可。
4. 选矿试验确定工艺(1–3 个月):采集矿样开展小试、中试,敲定破碎、磨矿、浮选、脱水整套工艺流程与设备清单。
5. 环评及建厂审批(4–6 个月):委托本地机构编制 ESIA 环评,通过听证与环保部门审核,落实工业用地、水电配套审批。
6. 设计、设备生产与海运(3–6 个月):依托试验数据完成选厂工程设计,定制成套选矿设备,报关后海运转运至矿区。
7. 现场土建与设备安装及调试(4–10 个月):开展厂区基础、厂房、尾矿库施工,国内技术人员驻场指导全套设备吊装、管线铺设,安装完成后进行设备空载、带矿调试,确保指标稳定。
五、参考案例

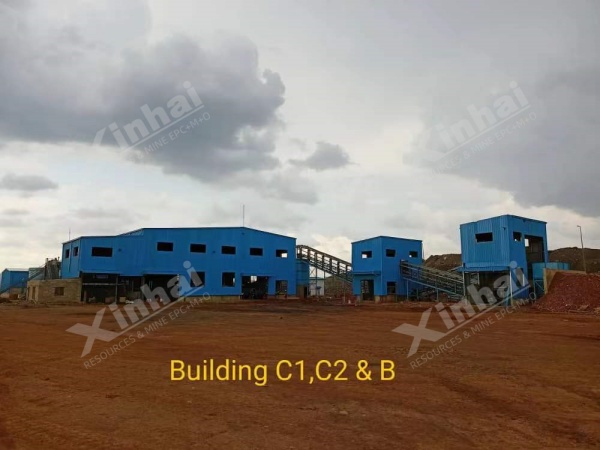

鑫海矿业承接了中资企业到刚果(金)投资铜钴矿选厂的项目。该项目处理量为100t/d,鑫海主要负责选厂设计与设备安装调试工作。

1. 设计范围
根据双方签订的工程项目合同,设计工作范围包括:破碎筛分系统,磨矿分级系统,浮选系统,精矿和尾矿干排系统等,涉及到总图、选矿、土建、电力,管路等相关专业。
2. 设计工艺流程
破碎筛分:开采出的矿石经筛分后,筛上大块矿石返回锤石破碎机破碎,筛下矿石经皮带运输机输送往粉矿仓。

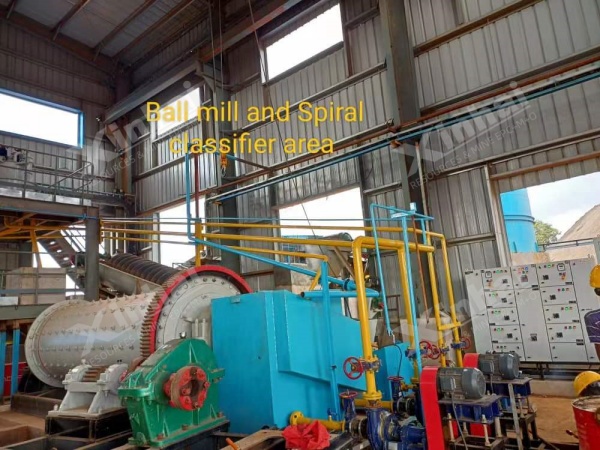

磨矿:粉矿仓内的矿石再经皮带运输机送往闭路磨矿系统。

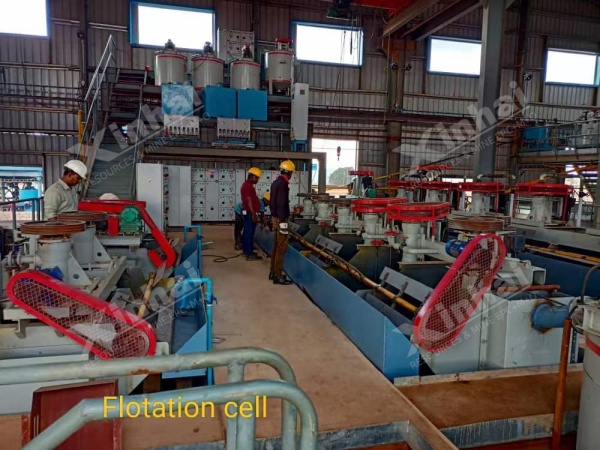

浮选:磨矿后的合格产品,再进入浮选系统,经过一粗三扫两精选别作业后,得到浮选精矿和浮选尾矿产品。

脱水:浮选精矿和尾矿经过浓缩压滤,得到最终的精矿产品和尾矿。
3. 项目结果
该项目设计时间5个月,现场安装与调试用时7个月,投产后浮选效果很好,铜、钴精矿均达到预期指标。

结语
目前来看赴刚果(金)投资铜钴矿选厂仍然是一个优质赛道。原因有:刚果(金)铜钴矿资源丰富且品位高、开采成本低;政策利好如浮选产线可享受设备进口免税;据上市中资矿企刚果(金)板块真实财报显示,自有矿山配套选厂综合毛利率 20%-30%。如果您需要专业的项目评估与规划,可咨询鑫海矿业。
