旧厂房改一条铁精粉提纯线,安装只花了68天,调试整改却拖了近四个月。返工不是出在磁选加反浮选的工艺路线上,而是四个设计安装细节。如果在设计阶段多花一天规避,安装调试能少返工一周。

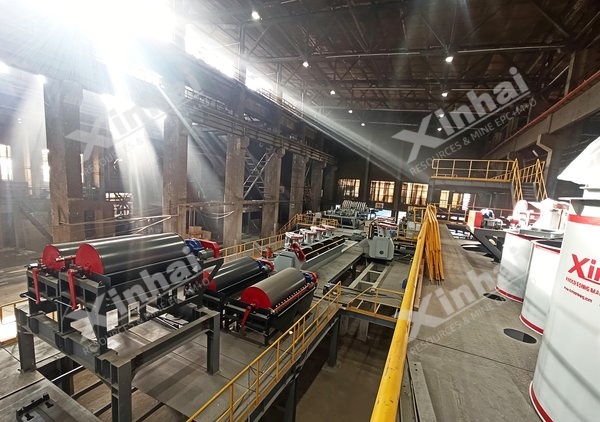

下面是一个500吨/日铁精粉提纯项目的真实记录。该项目位于山东,由某粉末冶金企业委托,利用原有旧厂房改造建设。原料为外购的全铁含量不低于65%的磁铁矿粉,经两段磨矿、磁选和反浮选后,产出超纯铁精粉(全铁不低于71.5%)和高纯铁精粉(全铁不低于70%)。鑫海承担除现场土建以外的EPC总包,覆盖选矿试验、施工图设计、全套设备制造、安装调试与工人培训。

一、原料仓:锥角和衬板没选对,含水细料就堵
该项目的原料是外购的铁精矿,含水量约8%–10%,细度-200目占65%以上。这种细湿料容易粘结成团,仓体设计稍有偏差就会堵料。
原设计给原料仓定的锥角是51°,出料口450×450毫米,内衬PE塑料板。但PE板表面带纹路,不是光滑面,细湿料粘上去后自然下滑困难。试车时堵塞严重,先后加装振动电机、电动螺旋、空气炮,都没解决问题。
最后整改时,把下锥段角度加大到66°,排料口改成350×700毫米,保留空气炮做辅助。整改后下料顺畅。
原料仓不是"挖个坑放料"那么简单。鑫海在承接改造类项目时,会根据原料的含水率、细度和堆积角重新核定仓体锥角、衬板材质与出料口形式,避免试车后再拆改。难选铁矿开发,工艺选型不能脱离矿石本身

二、水平衡:新水用量算错,投产就溢流
原设计里,新水使用点包括泵水封水、陶瓷过滤机反洗水、磁浓缩卸矿水、磨机减速机冷却水,合计新水用量约40立方米/小时。但全厂要达到零外排,每小时新水上限仅1.29立方米。
也就是说,每个新水点的单独用水量,都大于零排放允许的上限。现行各新水点全部不能使用新水。
整改方案是把陶瓷机滤液汇集到铁制水箱,用管道泵加压后回用作陶瓷机反洗水和泵水封水;磁浓缩冲洗水、减速机冷却水、地面冲洗水全部改用回水;不足部分才用新水补充。
水系统平衡要在设计阶段做全厂水量核算,把产品携带水量、回水点流量与复用路径一并锁定。试车前才发现溢流,整改代价远高于设计阶段调整。尾矿干排工艺

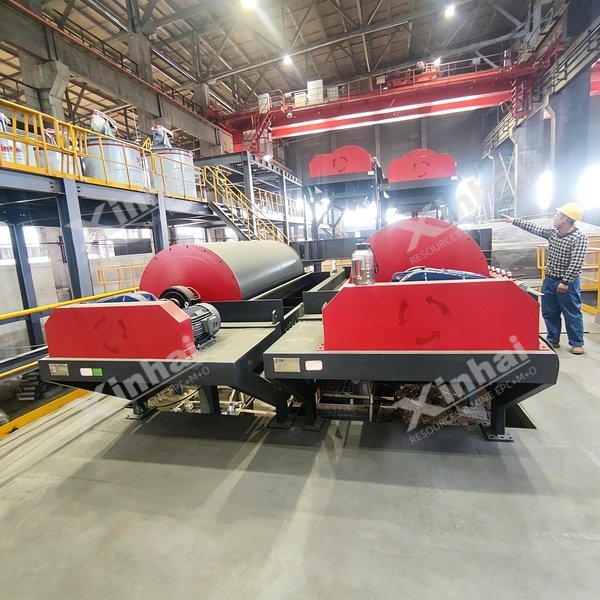

三、外购件质量:磁块脱落、盖板断裂,试车即暴露
调试期间,磁选机滚筒出现磁块脱落。浮选机盖板导流条断裂,厂家补发的盖板本身存在严重质量问题,收到货就是开裂的,内部铸件长度参差不齐,有的甚至缺失。
回水管道和轴封水管道上的阀门,在调试期间已经出现严重生锈、开关费劲的情况。
这些问题看似是小部件,却直接中断试车进度。鑫海在后续项目中加强了外购件质量把关,从设计院材料计划阶段即按规范选型,采购端严格筛选供货商。对业主来说,总包模式下这些问题由工程方统一追责,比自己一家家找供应商协调更省事。
四、安装规范:防护罩、阀门高度、备用泵在线切换
这个项目的安装规范问题,集中在安全、运维和备用功能三个方面。
磁选机、陶瓷过滤机、球磨机等设备的联轴器处未设计防护罩;部分地坑和平台孔洞未设安全护栏
部分阀门位置过高,现场无法操作;设备加油处较高,操作不便;电机无防水罩
所有一用一备渣浆泵,备用泵上方出水管道因存料导致堵塞,使用前需停车拆卸三处法兰清理,无法实现"在线备用"
安装规范与运维便利性要在设计阶段就纳入清单,而不是等业主现场提出来再补。鑫海的EPC总包把设计、制造、安装、调试串成一条链,接口对得上,返工也少。磁铁矿选矿工艺

结语
四个细节都不算复杂,却能让调试期拉长数月。旧厂房改造提纯线,设计阶段多花一天,安装调试少返工一周。
