哈萨克斯坦已被不少中资矿企列为出海重点市场,但当地环境与非洲差异明显,准入门槛更高。赴哈投资矿山要过哪些关?背景可参照中资矿企出海采铜的时机分析。

签约主体:境外公司不能直接签当地工程合同
EPC 服务商不需要持有矿权,但境外公司不能直接签署当地工程合同,签约主体必须是在哈国注册的本地 LLP(有限责任合伙企业)。
审批与技术文件需俄语或哈语公证翻译件,大型资源项目还要通过国家安全审查,并满足"哈萨克斯坦含量"要求,即用工与采购本地化。
矿权与股比:周期长,战略矿产有持股上限
勘探许可证法定 1 到 3 个月,实际 4 到 8 个月;采矿许可证法定 3 个月,叠加招标、环评、工业安全后实际 8 到 18 个月,长于国内。
| 矿权类型 | 法定审核 | 实际周期 |
|---|---|---|
| 勘探许可证 | 1–3 个月 | 4–8 个月 |
| 采矿许可证 | 3 个月 | 8–18 个月 |
股比分身份看。只做工程服务可设外商独资子公司;若外资持有矿权,铀、稀土等战略矿产持股上限 49%,须与哈方合资。
铀矿更严。哈国 2026 年 2 月底生效的修正案明确,铀矿床采矿权只能先授予国家原子能公司 KAP,转让后 KAP 须保留75% 以上权益。
触发审批的情形:股权转让超 1% 需审批,收购矿山企业股权超 10% 触发国家安全审查。
环保门槛:没有尾矿库批复就不能投产
选矿厂在哈国归为Ⅰ类或Ⅱ类(按环境影响分级)项目,尾矿、废水、粉尘均设排放限值,超标罚款。

尾矿处置是硬要求。严禁直排水体或露天堆放,必须建合规尾矿库,配套防渗与回水系统。尾矿库需独立环评与工业安全审批,没有批复,选矿厂不允许投产,可参考尾矿干排工艺流程。
闭坑须完成生态修复,缴纳总投资 5% 到 10% 的修复保证金。环评周期Ⅰ级 6 到 12 个月、Ⅱ级 3 到 6 个月,批复为施工许可前置条件。

设备清关:EAC 认证缺失会扣货
关税大多 0 到 5%,部分品类 5% 到 10%;增值税 12%。FORM-A(原产地证书)须出货前办理,到港后无法补办。
认证是主要卡点。进口矿山设备强制需要欧亚联盟 EAC(欧亚经济联盟合格认证),部分还需 GOST-K(哈国国家标准认证),缺失会扣货退运。单证齐全时清关 3 到 5 个工作日,遇查验则 7 到 15 天以上。
常见问题有几类:
缺失 EAC 或 GOST-K 认证
发票、箱单、运单与产地证信息不一致
超限大件缺少哈国境内超限运输许可
应对思路是把工作做在出货前:完成 EAC 认证与 FORM-A 产地证,商业文件做俄语公证翻译,提前预审 HS 编码(海关商品编码)。

用工本地化:配额管控下的硬性比例
赴哈人员持 C3(哈国工作类)签证,前提是取得《引进外籍劳动力许可》,受年度配额管控。
完整流程约 2 到 3 个月:用工许可 30 到 45 天,国内签证 7 到 15 天,入境后体检并居留注册。
本地化是硬指标。企业须先在公开平台发布招聘,证明招不到合适本地人。管理层本地人员不低于 70%,技工与操作工不低于 90%,不满足则无法取得用工许可并处罚款。另可参考海外矿山跨文化用工矛盾的化解。
回款与合作方:外汇备案与尽调
坚戈汇率波动剧烈,接收坚戈结算会带来汇兑损失。5 万美元以上涉外合同须向央行备案,企业欠税时禁止利润汇出。
避险手段包括:合同约定部分美元结算,付款节点绑定项目里程碑,争议解决优先选 AIFC(阿斯塔纳国际金融中心)或新加坡仲裁。
本地合作方常见问题有资质过期、无实施能力、税务不合规牵连项目,尽调时核验资质原件与业绩。
鑫海在哈萨克斯坦的两个项目
150 万 t/a 铜矿浮选工程由山东鑫海矿业集团股份有限公司提供 EPC+M+O 全流程服务,2025 年 10 月开工,计划 2026 年 12 月完成,日处理 5000 吨,原矿铜品位约 0.86%,设计回收率 90%。详见哈萨克斯坦 150 万 t/a 铜矿浮选厂项目,选别方法见硫化铜矿选矿工艺。
上乌巴铜矿是投资类项目。2026 年 3 月鑫海与英国上市公司 East Star Resources 签署合资协议,投入 6500 万美元,最终持股 70%。

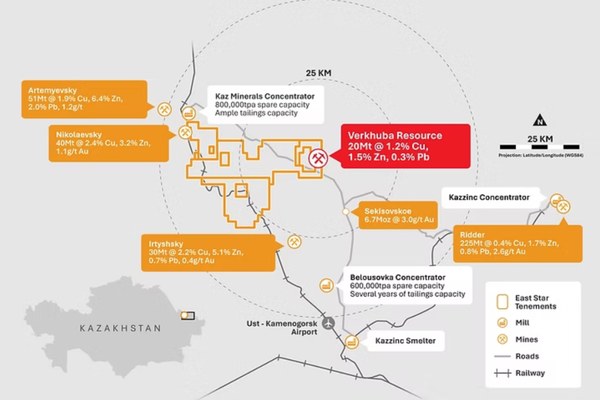

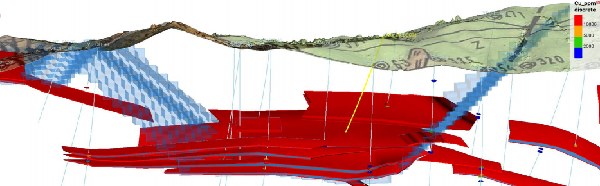

该矿 JORC(澳大拉西亚矿石储量标准)资源量 2030 万吨,铜品位 1.16%,规划 100 万 t/a 采选厂。

关于哈萨克斯坦矿业投资,几个高频疑问
外资能全资控股吗? 分身份看。只做工程服务可设外商独资子公司;若持有矿权,铀、稀土等战略矿产持股上限 49%。铀矿另有 KAP 保留 75% 权益的规定。
建选矿厂必须建尾矿库吗? 必须建。严禁直排或露天堆放,尾矿库需独立环评与工业安全审批,没有批复不能投产。
设备出口需要哪些认证? 欧亚联盟 EAC 认证为强制要求,部分设备还需 GOST-K 认证。FORM-A 原产地证书须出货前办理。
中方人员能派多少? 受劳工配额管控,外籍指标基本不批给普通体力工人。管理层本地人员不低于 70%,技工与操作工不低于 90%。
六道关串起来,前期要留多少时间
采矿许可证 8 到 18 个月,Ⅰ级环评 6 到 12 个月,人员到位 2 到 3 个月。环节可并行,但排计划要按最长的那条线算,也是海外项目偏爱模块化选厂的原因。
赴哈投资前,把矿权状态、环评进度、设备认证与用工比例逐项核对,后期返工更少。山东鑫海矿业集团股份有限公司可提供从选矿试验到施工安装与运营的全流程服务。
