铜价创历史新高:中资矿企出海采铜的好时机

发表于:2026-09-08 16:48:17 作者:Lynn 浏览次数:19

9月7日,LME铜价突破14,530美元/吨,刷新今年1月创下的纪录。年内涨了17%,过去十二个月累计涨了47%。铜价上涨可以归因为以下三个方面:智利极端天气拖了产量后腿,美国那边酝酿对铜加征关税、贸易商赶在落地前抢运,再加上AI算力和能源转型对铜的需求一直在往上走。现在这个价格,铜矿采选投资回报率更高,中资矿企出海拿铜、采铜,窗口正是好时机。

出海铜矿怎么落地?从矿权到达产的四个步骤

真要去海外开一座铜矿,从矿权到达产,中间要经过四个步骤:

  • 第一步,矿权与合规。探矿权转采矿权、环境评价、社区准入,每一关都不好过。特别是我们要跨国去办理,国外的法律体系与国内不一样,本地关系和社区门槛也很高,全靠业主自己去跑,既浪费时间,也很难跑通。

  • 第二步,矿山建设与开采。地下和露天怎么协同?竖井、斜坡道这些基建怎么排?这些协调不好、安排不合理都会导致工期延长,出矿更慢,很有可能错过窗口期。

  • 第三步,选厂建设与指标管控。铜、锌、铅这种多金属矿,分离和回收率怎么稳住?尾矿怎么处置?这些全在工艺选型上,一旦选错了,指标很可能不达标,还要改造。

  • 第四步,运营达产。原矿处理量、精矿产量、设备运转率,要长期稳在一个水平上。投产不代表就能达产,投产之后的选厂,还需要有人接着管。

这四步一环扣一环,要对接的环节也多,很多问题就出在这些衔接处。所以才会需要鑫海这样能把矿山建设到运营全链条打通的工程与运营伙伴。

鑫海能交付什么?采矿 + 选矿 + EPC+M+O全产业链能力

采矿:河北张家口4000吨/日钼矿采矿总包项目,采用斜坡道加竖井开拓,2025年8月开工;采矿规模一期120万吨/年,基建期原设计3年。到2026年5月斜坡道已掘742米,副井、风井同步推进,预计2027年10月具备采矿条件、2028年10月达产。

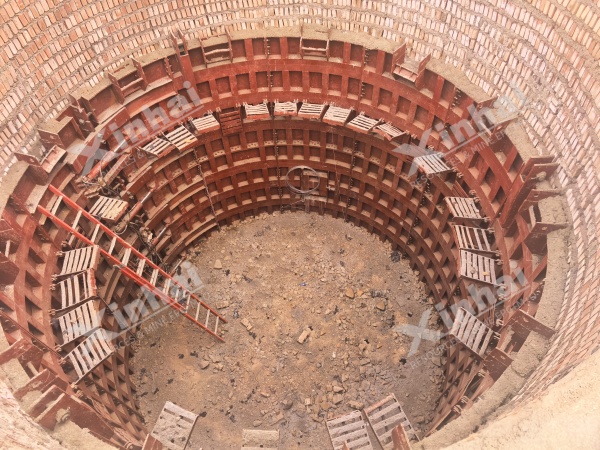

河北张家口钼矿:副井井架施工,斜坡道 + 竖井开拓系统推进中

选矿:哈萨克斯坦150万吨/年铜矿浮选厂是现成例子。业主是哈萨克BMT公司,氧化铜矿,2025年10月开工,到2026年7月土建完成、进入安装——鑫海做的是选矿总包。

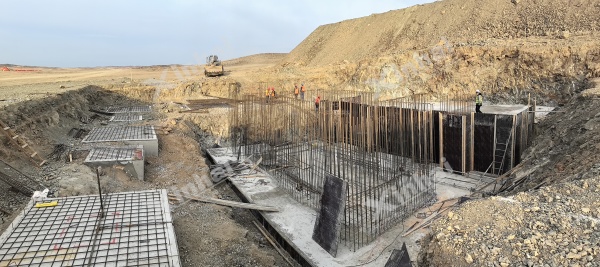

鑫海承建的哈萨克斯坦150万tpa铜矿浮选厂(选矿总包)

EPC+M+O 的全产业链服务:覆盖选矿试验、设计、设备、施工、生产运营。项目不需要强制整体打包:采矿总包、选矿总包、选矿试验、选厂运营均可独立承接,结合矿山现有条件拆分组合,匹配客户实际缺口。

铜矿项目基建现场——地下/露天协同开采的工程前置

鑫海自身也是铜矿业主:上乌巴铜矿自投实践

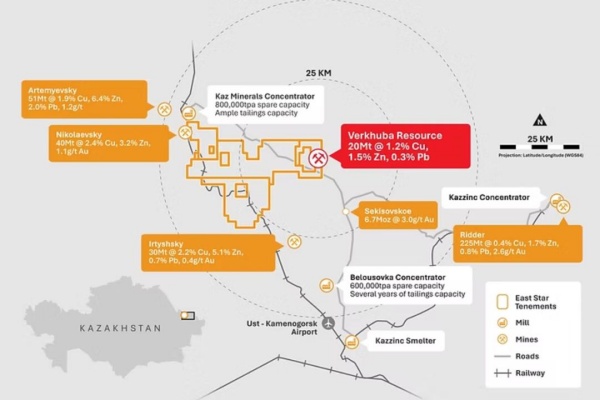

我们自己也在哈萨克斯坦投了铜矿。上乌巴(Verkhuba)铜矿是与英国East Star Resources公司合资的,鑫海控股70%,主导开发。VMS型铜锌多金属矿,JORC资源量 2,030万吨,铜1.16%、锌1.54%,规划100万吨/年采选厂,井下开采。目前探转采是重中之重,采矿证还在办,项目在建设中。



鑫海自持的上乌巴铜矿

做过业主,才更懂业主——从勘探到达产那条路上的坑,我们自己是踩过的。

结语

铜价高位的窗口期,出海采铜的关键在于"落地"。鑫海有采矿、选矿、选矿试验的全产业链能力,自己也投了铜矿、踩过业主的坑,做起落地伙伴是合适的。如果您有海外铜矿项目的总包、选矿试验或运营需求,欢迎就具体工艺路线和开发方案做技术沟通。
