热点背景:中间走廊不只是矿石出海通道
惠誉(Fitch,国际三大信用评级与行业研究机构之一)数据显示,中间走廊(跨里海国际运输走廊TITR)已经成为哈萨克斯坦铀矿输欧的核心替代通道,2025年哈萨克斯坦国家原子能公司(Kazatomprom)面向西方客户48%的货运改走跨里海线路,剩余部分继续经由圣彼得堡运输。哈国政府目标将走廊整体货运能力提升至1000万吨/年,铜、稀土、铀等关键矿产是核心货源。
很多报道聚焦“哈国矿石经中间走廊直供欧洲”,但容易忽略双向影响:这条通道同时承担中国工程设备向西输送的功能。对国内矿业企业、设备制造商、海外矿山投资者而言,中间走廊是一把双刃剑,机遇与地缘、物流风险同时存在。

通俗理解两条核心线路:
中哈东部铁路通道(霍尔果斯/阿拉山口):中国通过霍尔果斯、阿拉山口等铁路口岸进入哈萨克斯坦铁路网络,具有距离较短、铁路衔接成熟、换装环节相对较少等特点,适合选厂大型设备及中哈之间的矿产品运输。哈萨克斯坦矿产向东进入中国市场,也是长期以来中哈矿业贸易的重要运输方向。

中间走廊(跨里海多式联运):可利用中哈铁路口岸进入哈萨克斯坦,经哈萨克斯坦铁路向西抵达阿克套/库雷克港,再通过里海轮渡连接阿塞拜疆巴库,随后经格鲁吉亚、土耳其通往欧洲。该通道不经过俄罗斯,以“铁路—海运—铁路”等多式联运方式连接中亚与欧洲,可为矿产品和设备运输提供更多路线选择。由于涉及多次运输方式转换,并受里海港口及季节性天气等因素影响,其运输组织和成本通常高于中哈直达铁路通道。
值得投资者留意的地缘现实:哈国大力建设中间走廊,核心诉求是实现矿产出口市场多元化,降低对单一市场依赖;客观上,一部分哈国高价值矿产将直接流向欧洲冶炼企业,会对国内冶炼端原料供给形成分流压力。但与此同时,通道扩容也带来基建、矿山开发、设备出口的新增商业机会。
对国内企业与矿山投资者,意味着什么?
1.带来的现实机遇
物流备份,供应链韧性提升:当霍尔果斯、阿拉山口口岸出现阶段性拥堵、查验延迟时,中间走廊可以作为设备物资的备选绕行方案,保障关键项目的到货节点,尤其适合高价值、工期压力大的EPC项目。
拓展市场边界:设备可直达高加索、土耳其项目现场。国内选矿装备不再局限哈萨克斯坦、中亚五国,借助中间走廊,设备可以直接运抵阿塞拜疆、格鲁吉亚、土耳其矿山项目,打开南高加索区域矿业EPC市场增量。
沿线基建释放工程订单:为匹配矿石货运增长,阿克套港升级、铁路复线、堆场、装卸装备持续扩建,国内工程、设备企业可以参与沿线港口、场站改造项目,延伸业务链条。
中资海外矿山拥有双向销售选择权:中企在中亚投资矿山,矿石既可以向东运回国内,也可以经中间走廊向西销往欧洲市场,产品销售市场实现多元化,对冲单一市场价格波动风险。
2.不可忽视的风险与约束
物流成本高、环节多,大宗低毛利设备不具备经济性:多次轮渡换装,多国家海关清关协调,综合运费高于传统中哈铁路口岸;球磨机、大型浮选槽等重、超限设备,走中间走廊会显著抬高项目物流总投资。
气候不确定性:里海冬季结冰会造成船期延误,一旦赶上冰封期,设备到货可能出现数周延期,直接冲击高寒矿山有限施工窗口。
地缘与竞争风险:欧美资本同样加大中间走廊沿线布局,争夺哈国关键矿产资源与选厂建设项目,国内EPC企业将面对更强国际对手的竞争;哈国矿产出口多元化策略,会分流部分原本流向中国的精矿货源。
通道尚在完善,标准化不足:多国联运单证、超限设备吊装标准尚未完全统一,项目前期需要投入更多人力做路径论证,不能直接套用传统东线物流经验。
综合来看:中间走廊不会取代霍尔果斯‑阿拉山口传统东线。对大多数哈萨克斯坦境内选厂项目,东线仍是首选;中间走廊定位是危机备份通道+拓展南高加索新市场的通路,项目前期必须做成本‑工期‑风险的综合测算。
选厂出海,设备为什么必须前置规划?

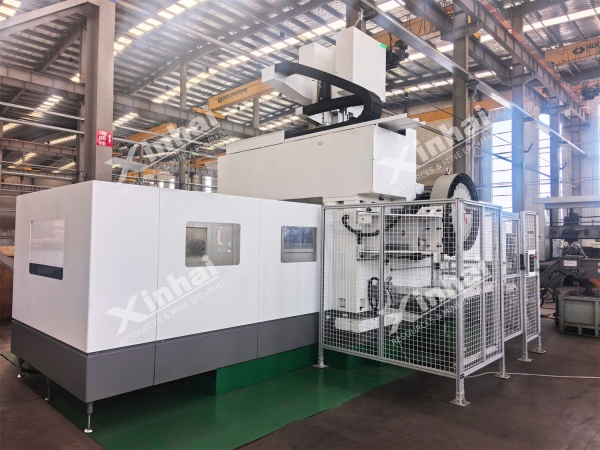

选厂建设遵循EPC+M+O模式(设计‑采购‑施工‑矿山管理‑生产运营全链条服务),设备制造周期是项目时间变量之一。鑫海矿业在山东烟台拥有三大装备生产基地,可提供1000余种选矿与矿山设备,大型装备制造周期往往以月计。

鑫海装备制造能力速览指标数值
装备生产基地3 座
设备种类1000 余种
业务覆盖国家100 多个
员工1500 余人
成立年份1997 年
无论选择哪一条跨境运输通道,都要面对制造周期叠加多式联运周期。如果等土建开工才启动设备采购,可能出现“厂房建好,设备迟迟不到”的空档期,造成现场窝工、财务成本抬升。
尤其中亚属于高寒地区,每年有效土建、安装施工窗口很短;一旦错过窗口,整套工程就要顺延到下一年,直接拉长矿山投资回报周期。因此设备制造、物流线路选择,必须和土建计划同步倒排,而不是后置考虑。

发运要确认的关键事项
设备出厂只是整个链条的起点。尤其当项目把中间走廊纳入备选方案时,发运协调复杂度会明显提升,一旦单证、路径、现场接口脱节,即使设备抵达港口,也无法顺利运抵矿山现场。
项目执行前,至少要落实五项核心工作:
评估双路径:同时核算传统东线与中间走廊备选方案的成本、时效、超限设备通行条件,明确主通道与备用触发条件;
完成全套清关单证,吃透途经各国海关、轮渡港口对于大型超限设备准入、绑扎加固的特殊要求;
对齐现场端:落实矿山现场吊装、场内转运机械租赁资源,避免大件设备到港之后无能力卸货;
统筹人员:提前规划安装调试人员签证、属地用工合规安排;
时间窗口匹配:结合项目所在地冬季气候、里海结冰周期倒排到货时间,规避季节性延误风险。

项目案例:哈萨克斯坦150万tpa硫化铜浮选厂落地实践
哈萨克斯坦一处150万 tpa(约5000 t/d)硫化铜浮选厂,是中亚高寒地区选厂建设典型案例。项目2025年秋季开工,50天完成约1.5万 m³土方、260 t钢筋、2700 m³混凝土;2026年8月球磨机筒体就位,进入大型设备安装阶段,现场人员约100人。

该项目地处高纬度严寒区域,年度有效施工窗口期有限。项目前期物流团队同时评估传统东线与中间走廊作为应急备份,主设备优先走霍尔果斯铁路口岸,把中间走廊作为口岸拥堵时的备选预案。整套试验、设计、设备制造、土建、安装调试由同一EPC服务商统筹,把设备制造、运输、土建安装全部纳入同一套工期倒排,避免物流拖垮整体进度。
这个项目可以给到出海投资者重要启示:中间走廊的价值更多体现在“预案”,而不是默认首选。不能看到通道热度就盲目切换线路,必须结合项目地理位置、设备规格、预算、工期综合权衡。
常见问题FAQ
Q1:中间走廊现在能运大型选矿设备吗?
A:可以承运,但以集装箱+散货大件联运模式为主。球磨机筒体这类超限超宽设备,需要提前做全线路径验算,确认里海轮渡、阿塞拜疆/格鲁吉亚港口吊装、沿途道路限重限高,单独核算成本与风险,不适合直接照搬普通集装箱运输方案。
Q2:选厂出海,设备为什么不能等现场开工再采购?
A:核心设备制造以月为单位,叠加跨境多式联运周期,总周期经常长于土建周期。如果等现场土建开工才启动采购,很容易出现厂房完工而设备未到,现场停工等待,项目整体延期。中亚高寒项目一旦错过施工窗口,工期直接延后一整年。
Q3:冬季对中间走廊设备到货会造成哪些特殊影响?
A:分两层风险:一是矿山本地冬季严寒,土建安装窗口期关闭;二是里海北部冬季结冰,轮渡班次缩减甚至临时停航,走中间走廊会出现不可控延误。如果计划启用这条线路,设备到货节点要避开12‑2月的里海冰封窗口期。
Q4:什么情况下才应该优先考虑走中间走廊?
A:①目标项目位于南高加索、土耳其,地理上走跨里海线路距离更优;②传统中哈口岸出现持续性严重拥堵,项目工期压力极大,愿意承担更高物流成本换取到货确定性;③作为项目的备份预案,主运输依旧选择霍尔果斯/阿拉山口东线。单纯哈萨克斯坦境内矿山项目,一般不建议把中间走廊作为主方案。
