乌兹别克斯坦的一座存量为800万吨的钨尾矿,已经堆存多年,业主在确认其具有回收价值后,找到鑫海矿业对其进行回收。鑫海为改尾矿设计了年处理量为100 万吨的工艺流程,该流程以重选为主、结合浮选(重选按密度差异分选,浮选按表面性质补收细粒)。

钨尾矿选矿试验
钨尾矿的回收价值
尾矿再选项目与原生矿选矿的差别很大,拿到尾矿,首先要了解当年排放时粒度如何分布、钨以什么形态残留,了解这些才能决定流程设计。该项目首先做粒度分析试验(测定各粒级占比、为流程设计提供依据的实验室工作),2026年3月完成后,转入设备设计制造。
如果跳过粒度分析实验,直接采购设备,磨浮参数只能靠现场反复试,返工的成本将远高于试验费用。另外,取样布点也很重要,因为堆存十几年的尾矿,表层与底部数据差异会很大,这一点不少项目前期重视不够,造成后期困扰。
选矿工艺:粗粒重选先收,细粒浮选补收
在选矿厂经常出现这种情况:摇床精矿指标看着不错,溢流跑尾却偏高。出现这种现象是因为细粒未被浮选段有效回收。钨矿物密度大,粗粒用重选回收成本更低;而细泥中的钨,重选难以捕捉,就需要由浮选进行补收。设备按这个工艺流程进行配置,厂房沿陡坡分层布置,物料依靠高差自流,能节省很多泵送环节。
项目难点在现场条件:坡、热、沙
这座库的建设难点不在图纸上,在现场条件里:
坡。场址多陡坡,可用作业面窄,人员、机械、材料转运动线互相干扰。鑫海施工团队按地形划分作业点位,错峰穿插施工,闲置空地也纳入转运计划。
热。当地夏季日间超40℃、地表温度可到50℃,混凝土构件易开裂。对策是把浇筑安排在早晚低温窗口,另设喷雾系统——既为构件保湿养护,蒸发吸热又将作业区温度压低10℃以上。

夏季现场实测温度
沙。沙尘天气突发频繁。现场按气象动态调整工序,来临前遮盖设备与建材,复工方案提前编制,风停即恢复作业。

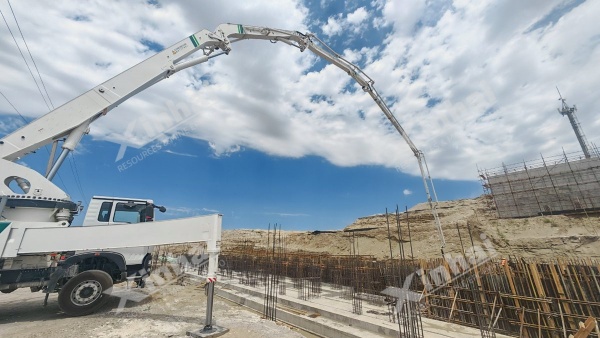

主厂房筏板与摇床基础施工
海外土建的进度损失,多数出在天气环节。上述三条属于常规应对,不算特例处置。
工期表之外的衔接
| 时间 | 节点 |
| 2026年3月 | 完成粒度分析试验,进入设备设计制造 |
| 4月 | 土建施工正式启动 |
| 5月 | 成套设备完成集港发运 |
| 7月 | 举办安装工程开工仪式,转入设备安装阶段 |
| 8月 | 土建工程收尾,为钢结构与设备进场腾出场地 |
表上5月至7月看似空档,实际设备正在海运与口岸周转,现场同步完成基础收尾和钢构准备。海外项目的工期管理,要很好地协调时间,确保"设备到货时场地已就绪",才能不耽误进度,尽快进入设备安装阶段。EPC+M+O(覆盖设计、采购、施工以及建设管理与生产运营的全产业链服务模式)项下,从试验、设计、供货到土建、安装、调试、自动化由一家衔接。

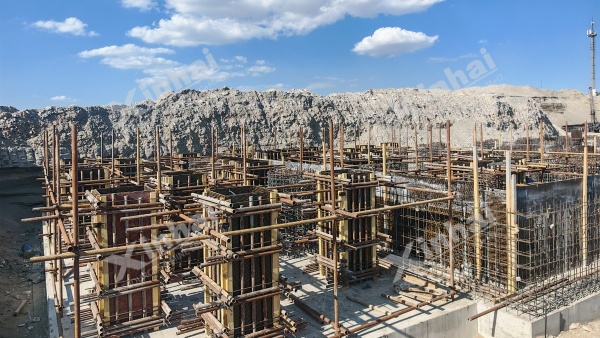

浓密机基础施工
老尾矿为什么集中进入再选窗口
近年来,老尾矿再选项目越来越多,这是因为选矿废水排放与库区安全要求逐年收紧,浓密机、压滤这类脱水回水装备的改造订单随之增多——10 月上旬智利一座铜矿订了三台高效浓密机升级,同期金属价格维持高位。存量库要么闭库复垦、要么再选加干排改造,中间地带越来越小。对业主而言未回收的钨仍在库中,库又必须治理,再选把两件事合成了一件。
尾矿再选常见问题
尾矿再选和原生矿选矿有什么区别?
尾矿再选需要摸清底账。尾矿成分当年排放时就已确定,粒度偏细,库区还有既有设施要兼顾。流程普遍比原生矿短:粗粒重选先收,细粒浮选补收,脱水回水按库区条件定制。前期把底账摸清比原生矿项目更要紧——做过的技改项目里,不少问题就出在这一步被省略。
钨尾矿回收一般用什么工艺?
重选为主、浮选收尾的联合流程,具体配比根据钨的嵌布粒度与残留形态确定。乌兹别克斯坦这座100万t/a 项目即为此类配置。
海外尾矿选厂的建设周期多久?
这座库3月完成试验、8月土建收尾,主体节奏约半年,后续还有安装调试。设备发运周期、气候窗口、许可进度都可能推迟节点;排期时旱季雨季务必计入,这一点很多项目前期容易忽略。
老尾矿库想做再选,第一步查什么?
查三项:堆积量与粒度分布的历史记录或钻孔数据、残留有价元素的形态与含量、库区土地与环评的现行约束。三项齐备才谈得上流程设计,缺一都要先补齐再测算。
本文提到的钨尾矿再选项目,800万吨尾矿值不值得重新处理,粒度试验报告和库区台账给出的数字比传闻可信。如果您手里有类似存量库需要了解是否有回收价值,欢迎留下矿区基本情况,由鑫海工程师从试验环节逐项梳理,给出科学合理的项目建议
